豫鶴同力水泥有限公司是一家在水泥行業有著多年經驗的公司,也與我司保持著多年的合作關系,此次立磨磨輥更換遇技術問題,故我司銷售及舍弗勒歐陽工程師去現場進行安裝指導工作。

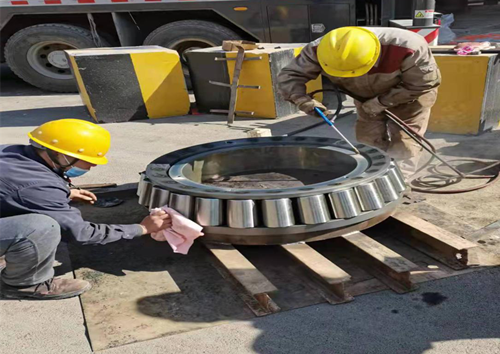

此次軸承安裝裝配前檢查并清洗所有部件,為了確保磨輥滾動軸承裝配有一定預緊,必須使用輔助裝置檢測圓錐軸承內圈之間的距離(尺寸”X”)。為此,軸承的布置方式為無游隙。

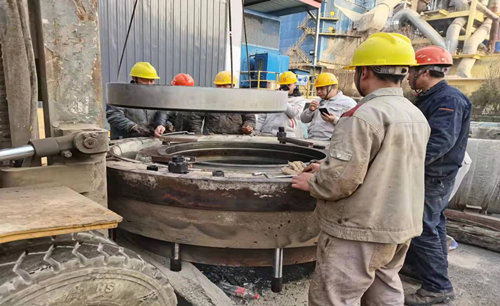

清洗完畢以后,就是進行安裝軸承工作首先我們進行的是對于軸承外圈的安裝。此過程需要進行冷卻軸承外圈使其出現冷縮現象方可進行安裝,用干冰對其軸承外圈進行冷卻時間大約在30-60分鐘方可進行安裝至輪轂上。
安裝好兩面的外圈過后就是進行內圈與保持架的安裝,在安裝第一個內圈與保持架中需要做一個底部平臺軸承大面朝向底部進行安裝,用吊機吊起輪然后進行軸承位置安放,安放完成以后進行平臺四點固定壓緊。注意:(小心將裝配好兩個軸承外圈的磨輥輥?zhàn)臃旁趦?nèi)圈組件上,同時旋轉滾子軸承)。
接下來就是對另一面的軸承內圈以及滾子進行安裝,此過程同樣的方式進行安裝,再安裝完畢以后兩個平臺會連接四個預緊棒,進行最后的軸承安裝調節。注意(插入第二個軸承的帶滾子和保持架組件的內圈,同時連續旋轉以確保滾動體與內圈擋邊接觸)。

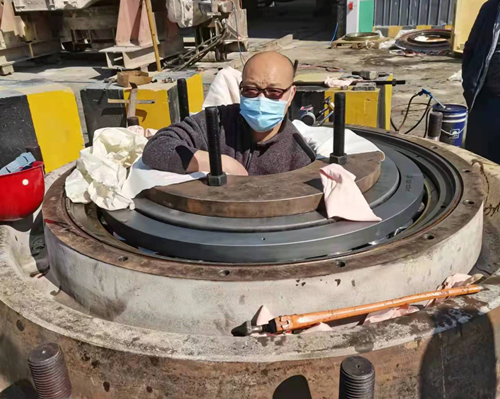

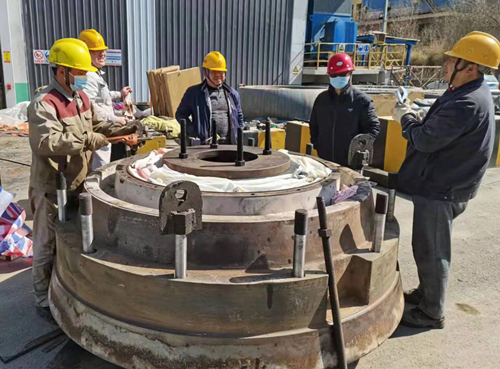

接下來就是進行軸承調節工作,將預緊棒旋轉到位,放置十字形的預緊框,并用螺母與底盤均勻固緊。此過程中,保持磨機輥?zhàn)舆B續旋轉。在旋緊螺母時,必須用百分表測量軸向跳動偏差。在擰緊過程中,必須不斷用測隙規測量滾動體端面和軸承內圈擋邊之間的間隙。以90º為間隔測量四點處的間隙并記錄下測量結果。必須連續旋轉磨輥輥?zhàn)咏M件。必須使用合適的工具小心地抬起保持架,以便讓滾動體與擋邊接觸。滾動體與擋邊之間的間隙必須小于0.05mm。
并記錄測得兩內圈之間的距離X,通過減去Z(Z=0.1mm)得到正確的隔環長度L從而實現磨輥軸承的裝配預緊。L=X-Z測量隔環后需將隔環磨削到正確的尺寸L誤差不能超過0.015mm。
待調試軸承工作完成,此次安裝立磨磨輥軸承也就全部完成。對于此次軸承的安裝工作客戶對于安徽捷越以及舍弗勒工程師的指導工作評價很高,也進一步的推動了與我司的合作關系,極大認可了安徽捷越“專業敬業,服務至上”的企業文化觀點。
